電力電纜同架空線路一樣,也是輸送和分配電能的。一般來講,由于受安全方面,市容市貌及環境位置限制等特殊情況的約束,要采用電力電纜進行輸送電能。
下面就電力電纜(本文以10kV電纜為例,下同)在敷設、安裝、試驗幾個方面加以說明。
1、電力電纜的敷設
準備工作:檢查所敷設電纜是否符合規格要求,檢查電纜心線是否進水受潮,是否有機械損傷,檢查所需的各種材料、工器具是否合格、齊全。各項工作準備就緒,將電力電纜運輸?shù)焦ぷ鳜F(xiàn)場。
直埋式電纜的敷設施工:根據設計圖紙和現場情況決定電力電纜走向,丈量電纜路徑長度。根據路徑長度來截電力電纜,一般要留有1~2m的裕度;然后進行劃線,用白石灰在地面上標明電纜溝的位置和開挖寬度,其寬度要根據人體寬度和電纜數量確定,一般開挖寬度為0.5~0.6m,深度0.8m。挖溝時應垂直開挖,挖出來的泥土分別堆放在溝的兩旁,便于回填。電纜溝驗收合格后,在溝的底部鋪上100mm厚的沙層,以保護電纜。然后采用機械引力或人力進行電纜敷設,放入溝內,檢查合格后,電纜周圍再覆以100mm的軟土或沙層,蓋上保護蓋板,最后將溝兩邊的泥土回填至溝內,敷設電纜結束。
若事前已預挖好電纜溝,可直接將電纜放入電纜溝的電纜支架上,可省去挖溝一項。
2、電力電纜的安裝

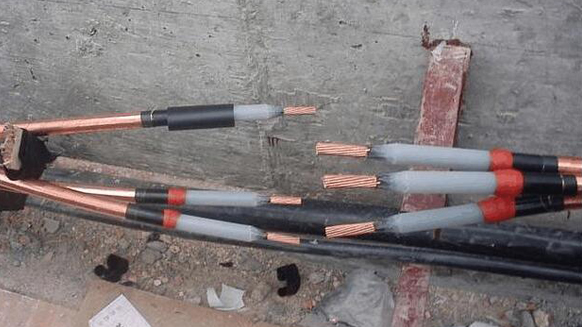

根據固定電纜支架至電氣連接頭的長度,割去塑料護套。
距剖塑口30mm處鋸鋼甲,并用塑料帶將鋼甲扎緊。
距鋼甲10mm處剖去內護套,用噴燈烘熱防腐層,并用砂布清理防腐層。
套進聚氯乙烯手套,用熱縮管將手套下口封住,在手套指口向上留20mm屏蔽層,并將半導電布層松開。
用自粘橡膠帶在管口上離半導電層5mm處包一應力錐,在應力錐上包兩層橡膠帶,同時將手指口封住。
做好相序標記,分別在三相心線上套上黃、綠、紅相色熱縮塑料管。
在戶外電纜的線心端部套上防雨罩,用自粘性橡膠帶加以固定。戶內電纜可省去此項。
根據線鼻子深度加5mm剝去線心絕緣,套上線鼻子,用空氣壓線鉗壓接好。
安裝電纜至電氣連接處。有必要時套上電力電纜保護管,防上腐蝕及機械損傷。
3、電力電纜的交接試驗及注意事項
絕緣電阻測量:兆姆表的加壓方式根據電纜心數確定,單心和多心電纜試驗原理是一致的,就是不加壓的心線和纜皮同時接地。測量時,對1000V以下電纜使用1000V兆歐表,對1000V及以上電纜使用2500V兆歐表,分別測得15s和60s的阻值。
注意事項:
·當電纜較長時,剛開始加壓時充電電流較大,兆歐表指示較小,應繼續測量。
·由于電纜電容很大,搖動兆歐表時速度要均勻,且轉速不得低于額定轉速的80%。
·測量完畢,應先斷開火線(加壓端)再停止搖動,以免電容電流對兆歐表反充電,損壞搖表。
·每次測量后要充分放電,放電時間不少于2min,操作時應使用絕緣工具,防止電傷。
·同一多心電纜的絕緣電阻不平衡系數應小于2。
·由于電纜絕緣電阻隨溫度和長度而變化,因此所測數值應換算到20℃時每km長的數值,然后作綜合分析。
直流耐壓和泄漏電流測量:現在大部分采用直流耐壓和泄漏電流測試儀,接線按儀器說明進行接線和操作。
試驗前,工作負責人應先檢查接線是否正確,接地是否可靠,調壓位置應在零位,微安表量程應在最大,工作現場安全措施齊全。
試驗時,應在0.25、0.5、0.75、1倍試驗電壓下停留1min以觀察和讀取泄漏電流,最后升到1倍試驗電壓,加壓5min,讀取泄漏電流。每次試驗完畢,應對地放電數次,時間不少于2min。測量結果三相不平衡系數應小于2,否則某心線有局部缺陷。
注意事項:
·耐壓試驗前后,均應測量絕緣電阻。
·對線心所加極性不同,電纜絕緣擊穿電壓也不同,試驗時應將負極接于纜心。
·試驗時應將電纜與其他設備的所有連線斷開。
·為了保證安全,高壓引線對地及設備要有足夠的距離,工作現場應設遮攔,并有專人看守。
